Início » Últimas Notícias » Perimetral Leste tem nova data para conclusão em Foz do Iguaçu

Cidade

Perimetral Leste tem nova data para conclusão em Foz do Iguaçu

Após acordo na Justiça Federal, cronograma foi prolongado em 23 meses; necessidade de obras extras gerou aditivo.

3 min de leitura
Perimetral Leste tem nova data para conclusão em Foz do Iguaçu

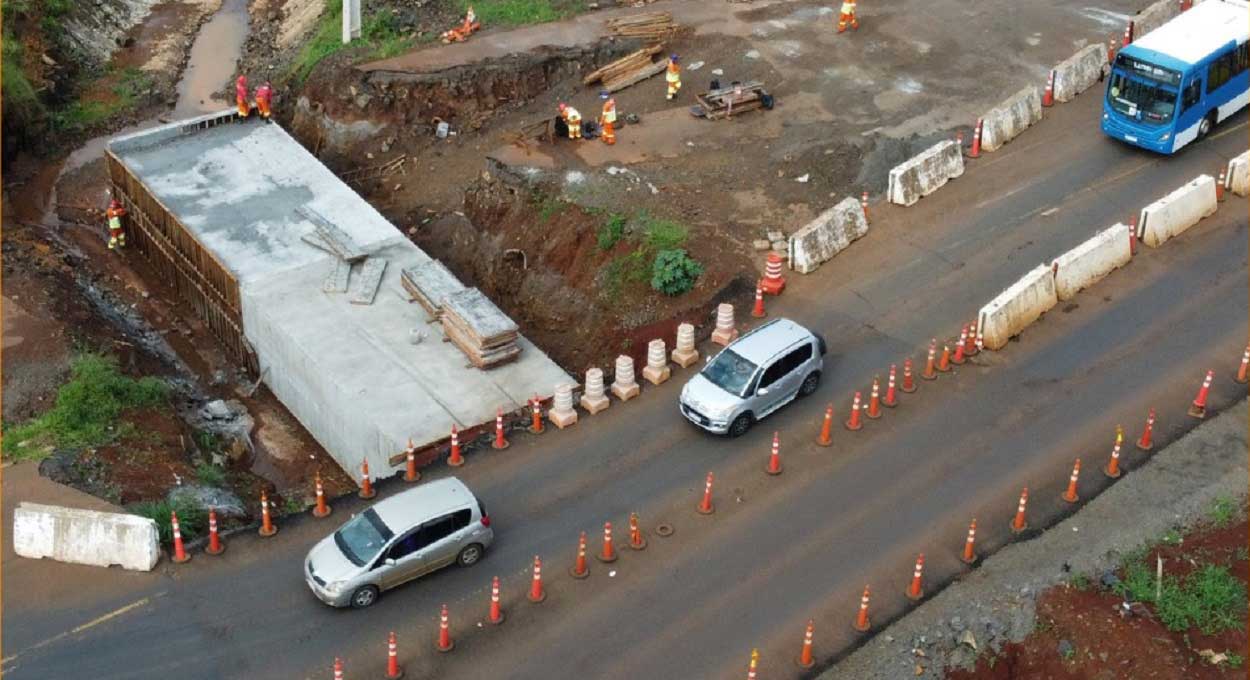

Obras de drenagem no cruzamento da Perimetral Leste com a BR-469, ao lado do atual Trevo da Argentina. Foto: Gentileza/Consórcio Ponte/DER-PR
Publicidade

Projetada para interligar a Ponte da Integração Brasil–Paraguai, a Ponte Tancredo Neves, a BR-469 e a BR-277, removendo o fluxo de cargas da área central de Foz do Iguaçu, a rodovia Perimetral Leste ficará pronta apenas em novembro de 2025.

Leia também:
Acordo na Justiça destrava obras da Perimetral Leste em Foz do Iguaçu
Ponte da Integração: obras da futura aduana avançam no Paraguai

Publicidade

É o que consta do boletim mensal de janeiro de 2024, publicado na página do Departamento de Estradas de Rodagem do Paraná (DER-PR).

Trabalhos de terraplenagem foram reforçados com novas equipes e maquinários. Foto: Gentileza/Consórcio Ponte/DER-PR
Trabalhos de terraplenagem foram reforçados com novas equipes e maquinários. Foto: Gentileza/Consórcio Ponte/DER-PR

Conforme o documento, “após fechamento do acordo tramitado e homologado na Justiça Federal do Paraná entre a Administração Pública e o Consórcio JL-PLANATERRA-IGUATEMI […] o prazo para a conclusão das obras foi prorrogado em 23 meses, com previsão de encerramento em novembro de 2025”.

A modificação foi necessária devido à inclusão de obras originalmente não previstas no projeto, como a construção de dois viadutos nas interseções da rodovia com as avenidas República Argentina e Felipe Wandscheer.

Publicidade

“Com os novos termos aditivos, houve acréscimo de valores ao contrato, passando de R$104.060.724,38 para R$136.888.150,32”, detalha o boletim.

“Como resultado, a quantia já executada representa agora uma porcentagem menor do investimento total previsto. Isso se reflete em percentual de avanço inferior ao apresentado anteriormente, devido ao aumento do valor contratual”, complementa o texto, justificando a redução de 25,8% para 22,6% no percentual de execução.

Publicidade
Região próxima às penitenciárias terá uma rotatória alongada. Foto: Gentileza/Consórcio Ponte/DER-PR
Região próxima às penitenciárias terá uma rotatória alongada. Foto: Gentileza/Consórcio Ponte/DER-PR

Atualmente, as equipes das construtoras responsáveis pela obra estão fazendo terraplenagem em um trecho de cerca de dois quilômetros entre as ruas Carlos Urnau e Francisco Fogaça, interrompendo o tráfego na Rua Mata Verde.

Já na região entre a Avenida República Argentina e a Rua Mercúrio, foram iniciadas as etapas de implantação do pavimento, com a instalação da sub-base nas imediações do complexo penitenciário.

As obras da futura aduana brasileira da Ponte da Integração, bem como a drenagem na região do atual Trevo da Argentina, também tiveram avanços.

“Na aduana Brasil–Paraguai, foram executados 23 blocos dos cem que compõem a fundação da cobertura geral, além de 220 estacas-raiz, faltando 80 unidades para finalizar esta etapa. Com as fundações finalizadas, será possível dar início às obras civis”, informa o boletim.

Para ler o relatório, na íntegra, clique aqui.
